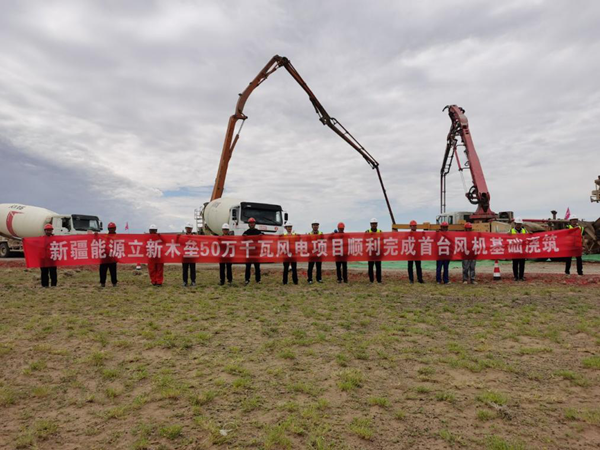

7月12日、7月15日,新疆能源集團木壘50萬千瓦風電項目、達坂城50萬千瓦風電項目順利完成首臺風機基礎澆筑,這標志著新疆能源集團全面擂響項目開工“奮進鼓”。
新疆能源集團一直積極融入自治區“八大產業集群”建設,今年5月,根據自治區戰略部署安排,集團獲得達坂城50萬千瓦、木壘50萬千瓦風電項目開發建設權,該項目由立新能源公司負責投資建設。
在集團黨委大力支持下,立新能源公司迅速行動,僅用17天完成兩個項目核準備案、用地選址、勘察設計、可研編制、風機選型等20余項前期工作;6月13日舉行開工儀式,6月26日完成12項公開招標工作;4天內組織5家總承包單位全面進駐項目現場開展施工準備,為第一基風機基礎澆筑奠定了堅實基礎,展現了立新能源公司過硬的作風和持續推動經營發展的堅定信心。
下一步,立新能源公司將繼續保持高昂的“戰斗姿勢”,牢牢把握戰略機遇期,堅持以項目建設為抓手,搶時間、提效率、抓進度,把“施工圖”轉化為茫茫戈壁上的“實景畫”。
項目建設完成情況

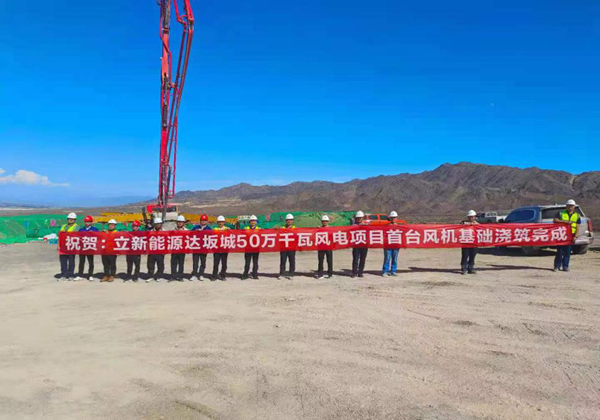

達坂城50萬風電項目
第30基風機基礎開挖。
第3基風機基礎鋼筋卸貨。
220千伏匯集站附屬用房基礎開挖。
完成第35公里道路平整作業。
木壘50萬風電項目
第19基風機基礎墊層澆筑。
第10基錨栓組合件安裝。
110千伏送出線路第3基鐵塔基礎澆筑。
110升壓站生產綜合樓完成地基清槽作業。
